Długa droga do szczelnego dachu
Wiele dróg prowadzi do Rzymu, Warszawy czy Berlina – ale tylko niektóre są krótkie i wygodne. Natomiast jeśli zapyta się na ulicy kogoś o drogę, to z dużym prawdopodobieństwem zostanie się wysłanym w zupełnie innym kierunku. Podobnie jest z dachami płaskimi, które oglądam, otwieram i badam w ramach mojej działalności rzeczoznawcy. W wielu przypadkach zadawane mi pytanie nie brzmiało: „Czy dach jest nieszczelny” oraz dlaczego tak jest, lecz „Co trzeba zrobić, aby dach stał się szczelny?”.

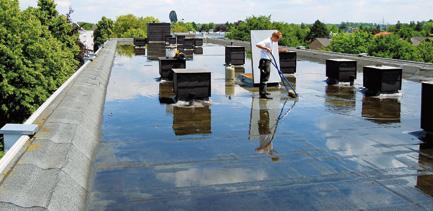

Widok na zalaną połać dachową
Stan faktyczny
Tak też było po oględzinach dachu płaskiego o powierzchni ok. 800 m2, przykrywającego pewien blok mieszkalny. Dawni najemcy wykupili mieszkania od dużej firmy ubezpieczeniowej. Poinformowano ich, że dach został wyremontowany, co okazało się prawdą. Niedługo jednak trwała radość, m.in. dlatego, że remont okazał się przeprowadzony niestarannie.
Pierwsza wizja lokalna, której celem było ustalenie faktycznego stanu, ukazała mi prostokątny dach płaski, na którym znajdowało się wiele przechodzących przez niego elementów: 15 łazienkowych kominów wentylacyjnych, liczne niewielkie wywietrzniki i dwa spusty odwadniające. Na pierwszy rzut oka, bez potrzeby obliczeń można było stwierdzić, że wynoszące ok. 100 mm średnice spustów są niewystarczające. W dodatku odpływy (można rzec – jak zwykle) były usytuowane w najwyższych punktach odwadnianego dachu.
Nie zdziwiło mnie więc, że na ok. 80% powierzchni całego dachu stała prawie 4-centymetrowa warstwa wody. To nie była jedna czy kilka kałuż – zalana połać przypominała prawdziwe jezioro. Z trzech stron dach był okolony attyką, przy czwartym boku ograniczała go ściana wyższej części budynku, w której zlokalizowano mechanizm windy.
Naprawy bez efektu
Na stropach mieszkań najwyższej kondygnacji i na suficie korytarza widać było silne zawilgocenia i grzyby. Woda musiała się tu dostawać od lat.
Spółdzielnia mieszkańców wydała w ostatnich latach duże pieniądze na naprawy, które koncentrowały się przede wszystkim na kominach i ich obróbkach oraz ogniomurach. Pojedyncze pasy papy nie były prawidłowo zgrzane, okładzina fasady była częściowo odspojona od podłoża i uszkodzona Co robić, jakie działania były potrzebne, aby dach znowu stał się funkcjonalny? Najpierw należało rozpoznać przyczyny zacieków, które następnie zanotowałem w protokole.
Odkrywka – brak zabezpieczenia przed wiatrem, ale suche ocieplenie
Analiza przyczyn
W obecności doradcy ze spółdzielni na dachu wykonano 12 odkrywek, z których tylko nieliczne wykazały ślady zawilgocenia. Układ warstw dachu był następujący (od dołu do góry):
- strop betonowy,
- paroizolacja z papy bitumicznej z aluminiową wkładką,
- ocieplenie ze styropianu, grubość 100 mm, częściowo zamoczone,
- wielowarstwowa hydroizolacja z pap bitumicznych.
W innych miejscach wnikająca woda odspoiła sklejone materiały, a ocieplenie z wełny mineralnej ułożone w obrębie fug dylatacyjnych budynku uległo destrukcji.
Skutki przeciekającej wody
Podsumowanie było następujące. Ok. 95% warstw dachu jest sprawne i można je pozostawić na dachu, trzeba je jedynie uzupełnić dodatkową termoizolacją i nową hydroizolacją. Dach przed wiatrem zostanie zabezpieczony balastem żwirowym. Taka koncepcja zapewniłaby ochronę cieplną i przeciwwilgociową dachu podczas wykonywanych robót oraz zminimalizowała wydatki na zerwanie istniejących warstw i ich utylizację. Wiązało się to jednak z resztkowym ryzykiem, że wsiąknięta w dach woda zaczęłaby wyciekać.
Odwodnienie dachu było zwymiarowane niewłaściwie, brakowało przelewów awaryjnych. Katalog działań uwzględniał również wymianę okładzin czap kominowych, łącznie z ich ociepleniem i zakryciem płytą. Zaleciłem, aby kominy wentylacyjne wykonać w taki sposób, aby były one zabezpieczone przed deszczem. Kolejnym krokiem powinno być wykonanie przelewów awaryjnych w attykach, wytworzenie spadków, wykonanie hydroizolacji z wielkoformatowych powłok EPDM oraz nałożenie balastu żwirowego. Żwir dociążałby pokrycie i chronił je przed gradobiciem czy pożarem.
Odkrywka – całkowicie przemoczona wełna mineralna
Wyniki oględzin, prace krótko-, średnio- i długoterminowe oraz koszty utrzymania i remontu dachu zostały udokumentowane w protokole. Na ich podstawie dekarz, któremu zlecono by roboty, mógłby szybko sporządzić kosztorys.
Przetarg
Administrator wykorzystał mój protokół do sporządzenia warunków przetargowych i rozpisania przetargu w celu rozszerzenia możliwości wyboru na więcej wykonawców. Nie po raz pierwszy spotkałem się z taką praktykę, która uważam za niepotrzebną. Mając w ręku konkretne dane na temat dachu powinno się wybrać jedną firmę, przekazać jej wytyczne i od razu przystąpić do prac. A organizując dodatkowy przetarg i oczekując na to, co w kwestii remontu zaproponuje wykonawca, wprowadza się zbędne zamieszanie, wydłuża cenny czas i poświęca energię na ocenę propozycji.
Koniec końców wpłynęło ok. 10 ofert wykonawczych. Niektóre z nich np. nie ujmowały okładzin kominów, nie uwzględniały w ogóle potrzeby ich naprawy, nie przewidywały instalacji koniecznych zabezpieczeń przed upadkiem czy przelewów awaryjnych. Rzeczy te były za to ujęte jako oddzielne pozycje, z oddzielnymi cenami.
Na pierwszy rzut oka kwoty ofert wydawały się korzystne. Jednak po doliczeniu brakujących usług wychodziło to o wiele drożej. Niektórym członkom wspólnoty skutecznie zawróciło to w głowie i upierali się przy wyborze akurat tych firm, swój wybór argumentując np. wydłużonym okresem gwarancji (wartym jednak niewiele więcej niż papier, na którym to zapisano). Za to stało się to znowu przyczyną dalszej zwłoki.
Czy to ślad po nieszczelnej i źle zamocowanej okładzinie?
Doszło do tego, że zatrudniono innego rzeczoznawcę, któremu zlecono ocenę mojej oceny. Był on tak „rzetelny”, że nawet nie pofatygował się na dach (przy czym oczywiście nie omieszkał uznać mojego opracowania za nieprzydatne). To jednak dało się szybko wyjaśnić.
Zmienił się administrator budynku, zweryfikowano ceny ofert wykonawczych i wreszcie przystąpiono do remontu dachu – jesienią. W międzyczasie jego stan pogorszył się tak bardzo, że teraz trzeba było zerwać wszystkie warstwy, aż do betonowego stropu.
Efekt nieszczelnej, nieocieplanej szczeliny w dachu
Remont
Zgodnie ze zleceniem nowy dach miał mieć następujący układ warstw (patrząc od góry do dołu):
- betonowy strop,
- grunt,
- paroizolacja z papy bitumicznej z pasami samoprzylepnymi,
- ocieplenie styropianowe ze spadkiem,
- papa bitumiczna polimeryzowana samoprzylepna z dodatkowo zgrzewanymi zakładami,
- dwie warstwy z wysokojakościowej papy polimeryzowanej z posypką.
W celu poprawienia odwadniania dachu ułożono ocieplenie ze spadkiem, obniżono istniejące odpływy i zainstalowano przelewy awaryjne. Kominy zostały kompletnie zaizolowane, ocieplone i opatrzone wielkoformatowymi płytami włóknocementowymi, zabezpieczonymi przed deszczem otworami wentylacyjnymi, okładzinami i daszkami. Teraz nie powinno być problemów z deszczem przedostającym się do środka.
Usuwanie starego dachu
Pierwotnie zakładano, że stare warstwy dachu pozostaną na nim i będą przykryte nowymi. Jednak po drugim badaniu zrezygnowano z tego rozwiązania, gdyż wykazało ono, że dach jest miejscami bardzo mocno zawilgocony – szczególnie w obrębie fug dylatacyjnych. Pasy wełny mineralnej uległy tu wręcz rozpuszczeniu.
Mimo że prace zlecono na jesieni, to z powodu coraz większej uciążliwości przeciekającego dachu i dzięki dobrym stosunkom administratora z firmą wykonawczą roboty rozpoczęto jeszcze w październiku. Od razu ruszyło zrywanie starych warstw. Uprzedziłem mieszkańców, że po odsłonięciu stropu może dojść do istotnego wychłodzenia mieszkań.
Byłem zaskoczony tym, jak żwawo już pierwszego dnia dekarze zabrali się do pracy. Na dachu pracowało 10 osób, wyposażonych w dobry sprzęt: m.in. w dwa własne żurawie na samochodach, gąsienicowa maszyna do zrywania starych warstw dachu i przecinarka do papy.
Nowe warstwy dachu do pierwszej płaszczyzny hydroizolacji
Ponieważ zlecono mi nadzór budowy i kontrolę jakości miałem wątpliwości, czy remont uda się zakończyć jeszcze przed Nowym Rokiem. Tym bardziej, że na przełomie listopada i grudnia pojawił się pierwszy mróz i śnieg i roboty trzeba było na jakiś czas przerwać.
Jako opcję przyjęto, że pierwsza warstwa hydroizolacji zabezpieczy dach aż do nadejścia wiosny. Wtedy dopiero zostałoby ułożona wierzchnie pokrycie z papy zgrzewanej całopowierzchniowo.
Po ułożeniu ocieplenia, jednocześnie z kryciem dachu pierwszą warstwą hydroizolacyjną, wystąpiły obfite opady śniegu. Te prace trzeba było przerwać, ale w międzyczasie wykonane zostały okładziny kominów i montaż profilu krawędziowego. Układanie hydroizolacji udało się dokończyć jeszcze przed Bożym Narodzeniem. Budynek zyskał trwałe i szczelne pokrycie – bez większych problemów przetrwał ujemne temperatury i opady śniegu.

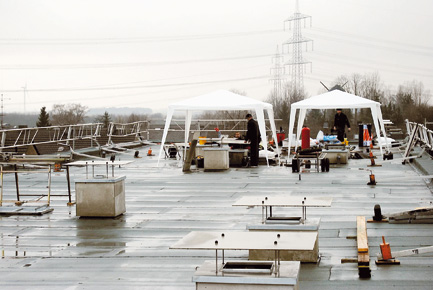

Prace pod namiotami przeciwdeszczowymi
Podsumowanie
Droga do szczelnego dachu prowadzi przez wiele miejsc, może kosztować inwestora wiele pieniędzy i jest raczej wyboista.
Nierzadko sam inwestor jest sam sobie winien – nie chce zrozumieć, że trwałość dachu jest ściśle związana z niskim poziomem wykonawstwa, kiepską jakością stosowanych materiałów i brakiem konserwacji. Tak to bywa, gdy ktoś na pierwszym miejscu stawia cenę.
Dekarz chce oczywiście zdobyć intratne zlecenie, ale często nie analizuje on przyczyn przecieków, w efekcie czego stosuje nieadekwatne środki.
Prawidłowo zgrzane zakłady, również na przełomach; nowy wyłaz dachowy
Rozpoznanie przyczyny uszkodzeń i wyrobienie sobie opinii o rzeczywistym stanie to podstawa wszelkich działań remontowych. Pozwala to na wykazanie zleceniodawcy wszystkich argumentów za i przeciw konkretnym rozwiązaniom. I nie zawsze najlepsze i najtańsze jest od razu usuwanie całego starego dachu.
Można to porównać do leczenia zęba u dentysty, który przecież nie wyrywa każdego leczonego zęba, lecz najpierw go leczy, plombuje, robi koronki i dopiero, gdy te działania nie przyniosą rezultatu – podejmuje decyzję o środku ostatecznym, czyli ekstrakcji. Dobre będzie także porównanie z ulubioną zabawką mężczyzny, jaką jest auto. Przecież nikt nie oddaje go na złom, gdy zepsuje się jedna część.
Gotowa połać – stan docelowy osiągnięty
Niepotrzebne zwlekanie, błędne próby oszczędzania w nieprawidłowych miejscach prowadzą do wzrostu kosztów. Podobnie niejasne i błędne formułowanie zadań do wykonania oraz opis stanu docelowego. To wręcz zaproszenie do tego, aby firmy wykonawcze tak ukształtowały swoje oferty, żeby pozornie wyglądały na kompletne i uczciwe. Dopiero po głębszej analizie wychodzą na jaw braki. Takie postępowanie to próba „wyrwania” od inwestora większych pieniędzy za zrobienie tego, co powinno być zrobione w ramach umowy podstawowej.
Jak pokazuje przytoczony przykład remontu dachu, droga od stanu rzeczywistego do żądanego nie musi być wyboista i pełna zakrętów, lecz wygodna dla wszystkich zaangażowanych stron.
Jürgen Lech
Certyfikowany rzeczoznawca
Essen/Idstein, Coswig
Niemcy
Zdjęcia: Jürgen Lech
Źródło: Dachy Płaskie, nr 1 (24) 2015
DODAJ KOMENTARZ
Wymagane: Zaloguj się aby dodać komentarz | > Zaloguj się |
ZOBACZ TAKŻE
Membrana dachowa Dachgam - Niezawodny materiał na dachy płaskie
System odwadniania dachów płaskich akasison
Odwodnienia dachów płaskich - najczęściej popełniane błędy
Podciśnieniowy system odwodnień dachów płaskich
Odporność ogniowa warstwowych przekryć dachowych
NAJCZĘŚCIEJ CZYTANE
Odwodnienia zewnętrzne dachów o pokryciu bitumicznym
Odwodnienia dachów płaskich - najczęściej popełniane błędy
Trwały taras
Jak dobrać papę termozgrzewalną?
Bezpieczne odwadnianie awaryjne dachów płaskich przez attykę
Obciążenie śniegiem obiektów budowlanych
Świetliki dachowe z płyt poliwęglanowych
Stropodachy płaskie na blachach fałdowych z pokryciem z tworzyw sztucznych
Zwody instalacji odgromowej na dachach budynków
Odporność ogniowa warstwowych przekryć dachowych
Membrana dachowa Dachgam - Niezawodny materiał na dachy płaskie
Membrany hydroizolacyjne z PVC - zasady układania
Kształtowanie spadków w termoizolacji dachu płaskiego
Płynna folia hydroizolacyjna Enkopur
Sąd pod papą
Zakład papy na dwa razy
Zielona ściana. Nowe rozwiązanie systemowe Optigrun
Tarasy i balkony. Technologia płynnych folii firmy Enke-Werk
Stan przedawaryjny płyty balkonowej i projekt naprawy
Jaka jest wytrzymałość dachu płaskiego i ile ona kosztuje?
Architektura ogrodowa z zielonymi dachami
Łączniki dachowe
Mocowania na dachach płaskich zgodnie z nową normą wiatrową - Wytyczne DAFA
Podciśnieniowy system odwodnień dachów płaskich
Ocieplenie stropodachu bez mostków termicznych
Technologie dachów użytkowych na bazie membran epdm
Bezpieczeństwo pożarowe przekryć dachowych
Innowacyjna powłoka ochronno-dekoracyjna na balkony i tarasy Enketop
Hydroizolacja stropu garażu podziemnego
Wykrywanie nieszczelności dachów płaskich
